องค์กรควรเตรียมตัวอย่างไรก่อนวางระบบ ERP

ธุรกิจต้องเผชิญกับการเปลี่ยนแปลงอย่างรวดเร็ว การนำระบบ Enterprise Resource Planning (ERP) เข้ามาใช้เป็นหนึ่งในกลยุทธ์สำคัญที่ช่วยบูรณาการกระบวนการทำงานทั้งองค์กร ไม่ว่าจะเป็นการเงิน การจัดซื้อ การผลิต คลังสินค้า การขาย และทรัพยากรบุคคล อย่างไรก็ตาม การนำ ERP มาใช้ไม่ใช่เรื่องง่าย หลายองค์กรล้มเหลวหรือไม่ได้รับผลลัพธ์ตามคาดเพราะขาดการเตรียมตัวที่ดี

 ความสำคัญของการเตรียมตัวก่อนนำ ERP เข้าใช้

สถิติจากองค์กรวิจัยระดับโลก เช่น Gartner และ Panorama Consulting ระบุว่า โครงการ ERP กว่า 50-70% ล้มเหลวหรือไม่บรรลุเป้าหมายหลัก ด้วยเหตุผลหลักคือ ขาดการวางแผน การต่อต้านการเปลี่ยนแปลงจากพนักงาน และข้อมูลที่ไม่พร้อม การเตรียมตัวที่ดีช่วยให้

  • เข้าใจความต้องการจริงขององค์กร
  • ลดต้นทุนและระยะเวลาโครงการ
  • เพิ่มการยอมรับจากผู้ใช้
  • สร้างฐานข้อมูลที่ถูกต้องและบูรณาการได้

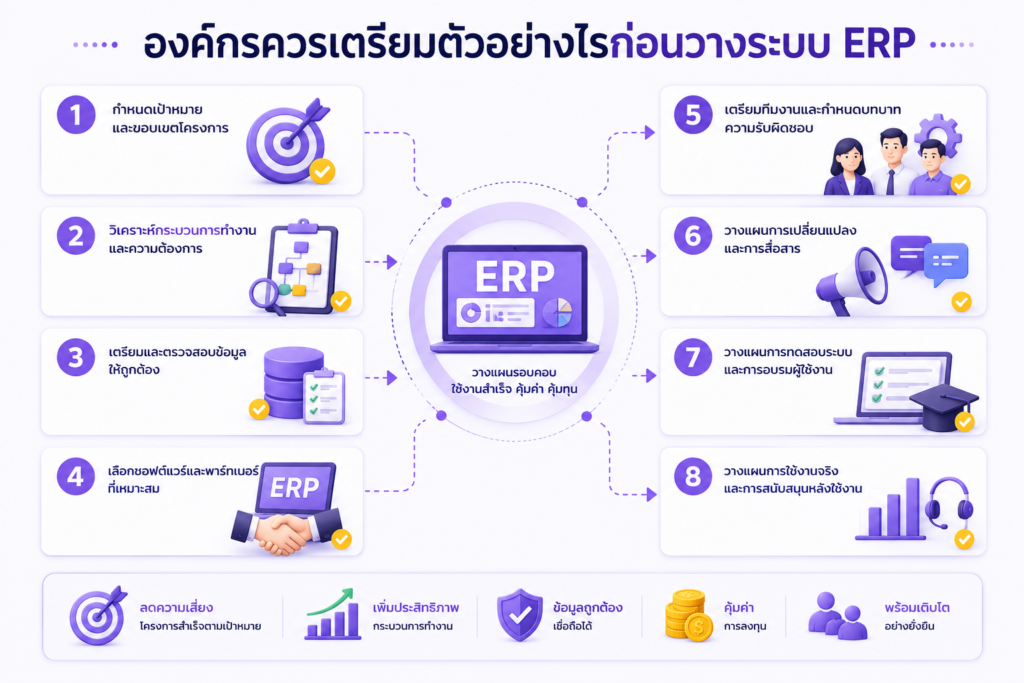

 ขั้นตอนการเตรียมตัวก่อนวางระบบ ERP

 1. ประเมินสถานการณ์ปัจจุบัน (Current State Assessment)

เริ่มด้วยการวิเคราะห์กระบวนการทำงานแบบ “As-Is” อย่างละเอียด ทีมโครงการควรสัมภาษณ์ผู้เกี่ยวข้องทุกฝ่าย เพื่อระบุ:

  • ปัญหาหลักในแต่ละกระบวนการ (เช่น ข้อมูลกระจัดกระจาย, การรายงานช้า, ความคลาดเคลื่อนของสต็อก)
  • จุดแข็งและจุดอ่อนของระบบเดิม
  • ความพร้อมด้านเทคโนโลยี (Hardware, Network, Security)

ใช้เครื่องมือเช่น SWOT Analysis, Process Mapping หรือ Gap Analysis เพื่อระบุช่องว่างระหว่างสถานการณ์ปัจจุบันกับอนาคตที่ต้องการ

 2. กำหนดวิสัยทัศน์ เป้าหมาย และความต้องการ (Vision & Requirements)

ผู้บริหารระดับสูง (C-Level) ต้องร่วมกำหนด

  • วัตถุประสงค์หลัก (เช่น ลดต้นทุน 20%, เร่งการรายงานแบบ Real-time, ขยายธุรกิจได้เร็วขึ้น)
  • Key Performance Indicators (KPIs) ที่ชัดเจน
  • Functional Requirements และ Non-Functional Requirements (เช่น รองรับ Multi-Company, Cloud, Mobile Access)

จัดทำ Business Case ที่ระบุต้นทุน-ผลประโยชน์ (ROI) เพื่อขออนุมัติงบประมาณ

 3. จัดตั้งทีมโครงการและโครงสร้างการกำกับดูแล

  • Project Sponsor: ผู้บริหารสูงสุดที่รับผิดชอบโดยตรง
  • Project Manager: คนกลางที่มีความรู้ทั้งธุรกิจและ IT
  • Core Team: ตัวแทนจากทุกฝ่าย (Key Users) ที่เข้าใจกระบวนการจริง
  • Steering Committee: ประชุมเพื่อติดตามความคืบหน้า

ควรพิจารณาจ้างที่ปรึกษา (Consultant) ที่มีประสบการณ์ในอุตสาหกรรมเดียวกันเพื่อช่วยเร่งกระบวนการ

 4. เลือกระบบและผู้ให้บริการที่เหมาะสม

ก่อนตัดสินใจซื้อ ควร

  • ทำ RFP (Request for Proposal) ชัดเจน
  • ประเมินหลายโซลูชัน เช่น Microsoft Dynamics 365, SAP S/4HANA, Oracle NetSuite, Odoo, หรือระบบไทยอย่าง Q-ERP, Infor
  • พิจารณาปัจจัย: ขนาดองค์กร, งบประมาณ, ความยืดหยุ่น, การสนับสนุนหลังการขาย, และการผสานระบบเดิม (Integration)
  • จัด Proof of Concept (POC) หรือ Demo กับข้อมูลจริงขององค์กร

 5. เตรียมข้อมูล (Data Preparation)

ข้อมูลเป็นหัวใจของ ERP การย้ายข้อมูล (Data Migration) ที่ผิดพลาดอาจทำให้โครงการล้มเหลวได้ ควร

  • ทำ Data Cleansing ลบข้อมูลซ้ำ ขาดหาย หรือไม่ถูกต้อง
  • กำหนดโครงสร้างข้อมูลใหม่ (Master Data: Item Master, Customer, Vendor, Chart of Accounts)
  • วางแผนการแปลงข้อมูลจากระบบเก่า (Legacy System) ด้วยเครื่องมือ ETL (Extract, Transform, Load)
  • ทดสอบความถูกต้องของข้อมูลหลายรอบ

 6. วางแผนการจัดการการเปลี่ยนแปลง (Change Management)

การต่อต้านจากการเปลี่ยนแปลงเป็นอุปสรรคใหญ่ที่สุด ควร

  • สื่อสารวิสัยทัศน์และประโยชน์ให้พนักงานทุกคนเข้าใจตั้งแต่เนิ่นๆ
  • จัดอบรมและพัฒนาทักษะ (Training Needs Analysis)
  • สร้าง “Change Champions” จากแต่ละแผนก
  • วางแผนสนับสนุนหลัง Go-Live (Hypercare Period)

 7. จัดทำแผนงบประมาณ เวลา และความเสี่ยง

  • ประมาณการต้นทุนทั้งโครงการ (License, Implementation, Hardware/Cloud, Training, Maintenance)
  • กำหนด Timeline ด้วย Gantt Chart (โดยทั่วไปใช้เวลา 6-18 เดือน ขึ้นกับขนาด)
  • ทำ Risk Register และ Mitigation Plan (เช่น ความเสี่ยงเรื่องข้อมูลรั่วไหล, Supplier ล่าช้า)

 8. เตรียมโครงสร้างพื้นฐานด้านเทคโนโลยี

  • ประเมินโครงข่ายอินเทอร์เน็ต ความปลอดภัย (Cybersecurity) และการสำรองข้อมูล
  • ตัดสินใจระหว่าง On-Premise, Cloud หรือ Hybrid
  • ทดสอบการเชื่อมต่อกับระบบอื่นๆ (เช่น E-Commerce, CRM, BI Tools)

 ปัจจัยความสำเร็จและสิ่งที่ควรหลีกเลี่ยง

ปัจจัยความสำเร็จ

  • การมี Commitment จากผู้บริหารสูงสุด
  • การมีส่วนร่วมของผู้ใช้ปลายทาง
  • การเลือก Partner ที่น่าเชื่อถือ
  • การยึดหลัก Best Practice แทนการปรับระบบตามกระบวนการเก่าทั้งหมด (Avoid “Customizing too much”)

สิ่งที่ควรหลีกเลี่ยง

  • เร่งรีบโดยไม่วางแผน
  • ขาดการสื่อสารภายใน
  • ละเลยการฝึกอบรม
  • มองว่าเป็นโครงการไอทีล้วนๆ (ควรเป็นโครงการธุรกิจมากกว่า)

 ตัวอย่างองค์กรในไทย

หลายบริษัทชั้นนำในไทยประสบความสำเร็จจากการเตรียมตัวดี เช่น บริษัทผลิตสินค้าอุปโภคบริโภคขนาดใหญ่ที่ใช้เวลา 6 เดือนในการทำ Business Process Reengineering ก่อนนำ SAP เข้าใช้ ผลคือ ลดเวลาการปิดบัญชีจาก 15 วันเหลือ 3 วัน และเพิ่มความแม่นยำของข้อมูลสต็อกขึ้นกว่า 95%

อีกตัวอย่างคือ ธุรกิจ SME ที่เริ่มด้วย Microsoft Dynamics 365 Business Central โดยเตรียม Master Data และอบรมพนักงานล่วงหน้า ช่วยให้ Go-Live ได้ตามแผนและเห็นผลลัพธ์ภายใน 3 เดือนแรก

การนำระบบ ERP เข้าใช้เป็นการลงทุนครั้งสำคัญที่ไม่ใช่แค่ซื้อซอฟต์แวร์ แต่เป็นการเปลี่ยนแปลงองค์กรทั้งระบบ การเตรียมตัวอย่างรอบคอบใน 8 ขั้นตอนข้างต้นจะช่วยลดความเสี่ยงและเพิ่มโอกาสประสบความสำเร็จได้อย่างมาก องค์กรควรเริ่มจาก “การเข้าใจตัวเองให้ดีก่อน” แล้วค่อยเลือกเครื่องมือที่เหมาะสม

หากองค์กรของคุณกำลังพิจารณา ERP แนะนำให้เริ่มด้วยการจัด Workshop ประเมินความพร้อมภายใน 1-2 เดือนนี้ การลงทุนในระยะเตรียมตัวจะช่วยประหยัดงบและเวลาในระยะยาวอย่างคุ้มค่า   องค์กรที่พร้อมจะก้าวนำคู่แข่งในยุคดิจิทัลได้อย่างแน่นอน
